【考点】高程测量★★

原始计算公式:a+Ha=b+Hb
a、b:两点水准尺读数;
Ha、Hb:两点高程。
【练习题】
【例题·单选3】前视点A的高程为20.503m,读数为1.082m,后视点B的读数为1.102m,则其后视点B的高程为()m。
A.21.582
B.21.605
C.20.483
D.19.421
【考点】岩土的工程性能★★
①土的天然含水量:土中所含水的质量与土的固体颗粒质量之比的百分率。
土的天然含水量对1挖土的难易、2土方边坡的稳定、3填土的压实等均有影响。
②土的干密度:单位体积内土的固体颗粒质量与总体积的比值。
在土方填筑时,常以土的干密度控制土的夯实标准。
【练习题】
【例题·单选4】当回填土含水量测试样本质量为142g、烘干后质量为121g时,其含水量是()。
%
%
%
%
【类似考点】
【案例】(2025)
某工程钢筋混疑土基础底板,长度120m,宽度10m,厚度2.0m。混凝土设计强度等级P6C35,设计无后浇带。施工单位选用商品混疑土浇筑,P6C35混凝土设计配合比为1:1.7:2.8:0.46(水泥:中砂:碎石:水),水泥用量400kg/m3。粉煤灰渗量20%(等量替换水泥),实测中砂含水率4%、碎石含水率1.2%。
【问题】
1.计算每立方米P6C3混凝土设计配合比的水泥、中砂、碎石、水的用量?计算每立方P6C35混凝土施工配合比的水泥,中砂、碎石、水、粉煤灰的用量是多少?(单位:kg,小数点后保留2位)
【参考答案】
1.(1)设计配合比中,水泥、中砂、碎石、水的用量分别为:
水泥用量为:400.00kg
砂用量为:400×1.7=680.00kg
碎石用量为:400×2.8=1120.00kg
水的用量为:400×0.46=184.00kg
(2)当砂的含水率为4%,碎石含水率为1.2%时,施工配合比中水泥、中砂、碎石、水,粉煤灰的用量分别为:
水泥用量为:400×(1-20%)=320.00kg
砂用量为:400×1.7(1+4%)=707.20kg
碎石用量为:400×2.8(1+1.2%)=1133.44kg
水的用量为:400×(0.46-1.7x4%-2.8%)=143.36kg
粉煤灰的用量为:400×20%=80.00(kg)
【考点】主体结构模板工程★★★
①起拱
对象:梁、板≥4m,
起拱高度:跨度的1/1000~3/1000;

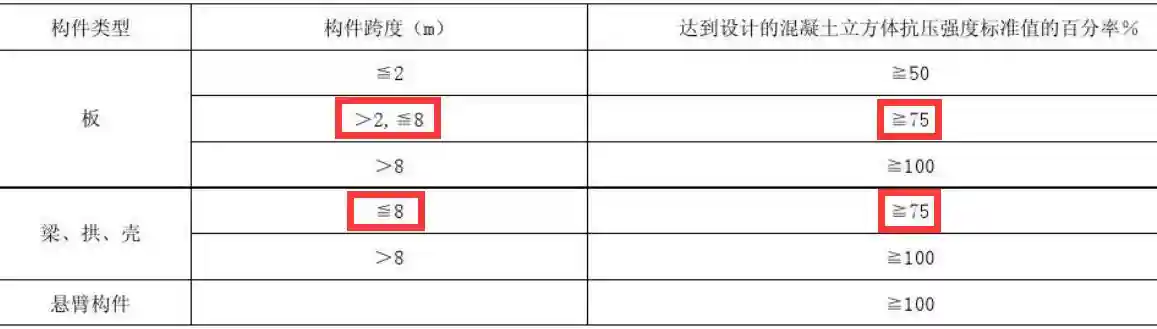

②底模拆除要求(关键词:8m,75%):
快拆支架体系的支架立杆间距不应大于2m。拆模时应保留立杆并顶托支承楼板,拆模时的混凝土强度可取构件跨度为2m

【练习题】
1.2跨度为8m,混凝土设计强度等级为C40的钢筋混凝土简支梁,混凝土强度最少达到()N/mm2时才能拆除底模。
A.28
B.30
C.32
D.34
2.1某跨度8m的混凝土楼板,设计强度等级C30,模板采用快拆支架体系,支架立杆间距2m,拆模时混凝土的最低强度是()MPa。
A.15
B.22.5
C.25.5
D.30
【例题·案例节选】
背景资料
某群体工程,主楼地下二层,地上八层,总建筑面积26800㎡,现浇钢筋混凝土框架结构,建设单位分别与施工单位,监理单位按照《建设工程施工合同(示范文本)》(GF-2013-0201)、《建设工程监理合同(示范文本)》(GF-2012-0202)签订了施工合同和监理合同。
合同履行过程中,发生了下列事件:
事件四:某单位工程会议室主梁跨度为10.5m,截面尺寸(b×h)为450mm×900mm,施工单位按规定编制了模板工程专项方案。
【问题】
事件四中,该梁跨中底模的最小起拱高度、跨中混凝土浇筑高度分别是多少?(单位:mm)
【参考答案】
(1)对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度应为跨度的1/1000~3/1000。所以该工程梁的起拱高度为:10.5mm~31.5mm。所以最小起拱高度为10.5mm。
(2)浇筑高度:900mm
【考点】主体结构钢筋工程★
钢筋宜采用无延伸功能的机械设备进行调直,也可采用冷拉调直。光圆钢筋的冷拉率不宜大于4%,带肋钢筋的冷拉率不宜大于1%;
【例题·案例节选】【二建2014】
框架柱箍筋采用Ф8盘圆钢筋冷拉调直后制作,经测算,其中KZ1的箍筋每套下料长度为2350mm。
【问题】
3.事件三中,在不考虑加工损耗和偏差的前提下,列式计算100m长Ф8盘圆钢筋经冷拉调直后,最多能加工多少套KZ1的柱箍筋?
【解析】
3.100×1000×1.04/2350=44.26套即44套
【考点】抗震结构的钢材性能★★★
有较高要求的抗震结构适用的钢筋牌号后加E(例如:HRB400E,HRBF400E),需满足下列要求:
1)钢筋实测抗拉强度与实测下屈服强度之比不小于1.25;
2)钢筋实测下屈服强度与下屈服强度特征值之比不大于1.30;
3)钢筋的最大力总伸长率不小于9%;
【例题·案例节选】【2014】
某办公楼工程,建筑面积45000m2,钢筋混凝土框架-剪力墙结构,地下一层,地上十二层,层高5m,抗震等级一级,内墙装饰面层为油漆、涂料,地下工程防水为混凝土自防水和外粘卷材防水。
施工过程中,发生了下列事件:
事件一:项目部按规定向监理工程师提交调直后HRB400EФ12钢筋复试报告。主要检测数据为:抗拉强度实测值561N/mm2,屈服强度实测值460N/mm2,实测重量0.816kg/m(HRB4001Ф12钢筋:屈服强度标准值400N/mm2,极限强度标准值540N/mm2,理论重量0.888kg/m)。
【问题】
1.事件一中,计算钢筋的强屈比、屈强比(超屈比)。重量偏差(保留两位小数)。并根据计算结果分别判断该指标是否符合要求。
【参考答案】
1)强屈比=抗拉强度实测值/屈服强度实测值=561/460=1.22;
屈强比(超屈比)=屈服强度实测值/屈服强度标准值=460/400=1.15;
重量偏差=(实测重量-理论重量)/理论重量×100=(0.816-0.888)/0.888=-8.11%;
2)强屈比不符合要求,因为根据规定抗震等级一级的结构强屈比应不小于1.25(1.22<1.25);
屈强比(超屈比)符合要求,因为根据规定抗震等级一级的结构屈强比(超屈比)应不大于1.30(1.15<1.30);
重量偏差不符合要求,因为(GB50204-2011版表5.3.2-A)HRB400Ф6~Ф12钢筋允许重量偏差为8%(8.11超过8%范围)。
【考点】用水量与用水管径的计算★★★
①消防用水量(q5):最小l0L/s;
②总用水量(Q)计算:
1)当(ql+q2+q3+q4)≤q5时,则Q=q5+(ql+q2+q3+q4)/2;
2)当(ql+q2+q3+q4)q5时,则Q=ql+q2+q3+q4;
3)当工地面积小于5hm2,而且(ql+q2+q3+q4)q5时,则Q=q5。
最后计算出总用水量(以上各项相加),还应增加10%的漏水损失。
③临时用水管径计算

d——配水管直径,m
Q——耗水量,L/s
ν——管网中水流速度(1.5~2m/s)
【练习题】
【例题·单选3】某临时用水支管耗水量A=1.92L/s,管网水流速度V=2m/s,则计算水管直径d为()。【2025】

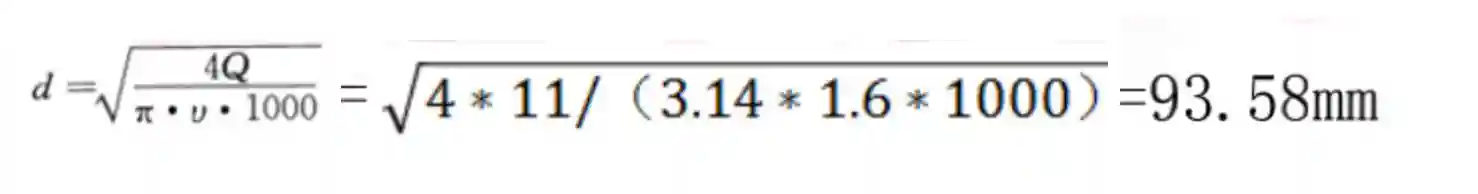

【解析】临时用水管径计算公式:d=(4Q/πv1000)1/2=[(4×1.92)/(3.14×2×1000)]1/2≈35mm。
【例题·案例节选】【2016】
背景资料
某住宅楼工程,场地占地面积10000m2,建筑面积约14000m2,地下2层,地上16层,层高2.8m,檐口高47m,结构设计为筏板基础,剪力墙结构,施工总承包单位为外地企业,在本项目所在地设有分公司。
施工用水管计算中,现场施工用水量(q1+q2+q3+q4)为8.5L/s,管网水流速度1.6m/s,漏水损失10%,消防用水量按最小用水量就计算。
【问题】
2.施工总用水量是多少(单位:L/s)?施工用水主管的计算管径是多少(单位mm,保留两位小数)?
【参考答案】
2.①消防用水量的确定:
场地占地面积10000m2,远小于50000m2,故按最小消防用水量选用,为q5=10L/s。
②总用水量确定:
ql+q2+q3=8.5L/s<q5,故总用水量按消防用水量考虑,即总用水量Q=q5=10L/s。若考虑10%
的漏水损失,则总用水量Q=1.1×10=11(L/s)。
(3)用水主管的计算管径

【考点】绿色建筑评价与等级划分★★
①绿色建筑评价
1)绿色建筑评价指标体系由安全耐久、生活便利、健康舒适、环境宜居、资源节约5类指标组成,且每类指标均包括控制项和评分项;评价指标体系还统一设置加分项。
2)控制项的评定结果应为达标或不达标;评分项和加分项的评定结果应为分值。

3)计算方法

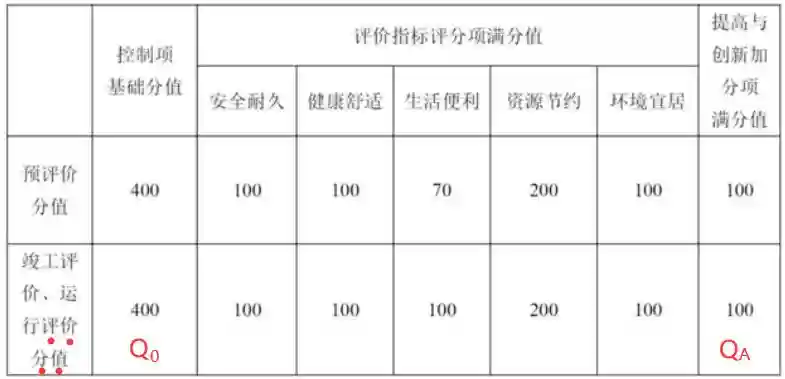

Q=(Q0+Q1+Q2+Q3+Q4+Q5+QA)/10
②绿色建筑划分应为基本级、一星级、二星级、三星级4个等级。
③当满足全部控制项要求时,绿色建筑等级应为基本级。
④绿色建筑等级划分确定方法
1)一星级、二星级、三星级3个等级的绿色建筑均应满足相关标准全部控制项的要求,且每类指标的评分项得分不应小于其评分项满分值的30%。
2)—星级、二星级、三星级3个等级的绿色建筑均应进行全装修,全装修工程质量、选用材料及产品质量应符合国家现行有关标准的规定。
3)当总得分分别达到60分、70分、85分且应满足“一星级、二星级、三星级绿色建筑的技术要求”时,绿色建筑等级分别为一星级、二星级、三星级。
【考点】消防器材与人员的配备★★★
①临时搭设的建筑物区域内每l00平米配备2只10L灭火器。
②大型临时设施总面积超过1200m2时,应配有专供消防用的太平桶、积水桶(池)、黄沙池,且周围不得堆放易燃物品。
③临时木料间、油漆间、木工机具间等,每25m2配备一只灭火器。
④消火栓间距不大于120m;距拟建房屋不小于5m且不大于25m,距路边不大于2m。
⑤消防箱内消防水管长度不小于25m。
⑥建立义务消防队,人数不少于施工总人数的10%。
【例题·案例节选】【2013】
背景资料
某教学楼工程,建筑面积1.7万平方米,地下一层,地上六层,檐高25.2m,主体为框架结构,砌筑及抹灰用砂浆采用现场拌制。施工单位进场后,项目经理组织编制了《某教学楼施工组织设计》,经批准后开始施工。在施工过程中,发生了以下事件:
事件三:结构施工期间,项目有150人参与施工,项目部组建了10人的义务消防队,楼层内配备了消防立管和消防箱,消防箱内消防水龙带长度达20m;在临时搭建的95m2钢筋加工棚内,配备了2只10L的灭火器。
【问题】
3.指出事件三中有哪些不妥之处,写出正确做法。
【参考答案】
3.事件三中的不妥之处:
1)组建10人义务消防队不妥,义务消防队人数不少于施工总人数的10%,应组建15人的义务消防队。
2)消防水龙带长度20m不妥,消防箱内消防水管长度不小于25m。
【例题·案例节选】【2016】
背景资料
某住宅楼工程,场地占地面积10000m2,建筑面积约14000m2,地下2层,地上16层,层高2.8m,檐口高47m,结构设计为筏板基础,剪力墙结构,施工总承包单位为外地企业,在本项目所在地设有分公司。
在施工现场消防技术方案中,临时施工道路(宽4m)与施工(消防)用主水管沿在建住宅楼环状布置,消火栓设在施工道路两侧,距路中线5m,在建住宅楼外边线距道路中线9m。
【问题】
指出施工现场消防技术方案的不妥之处,并写出相应的正确做法;
【参考答案】
不妥之处一:消火栓设在施工道路两侧,距路中线5m。
正确做法:消火栓距路边不大于2m。
不妥之处二:在建住宅楼外边线距道路中线9m。
正确做法:在建住宅楼外边线距道路中线9m时,消火栓与房屋距离为4m。消火栓距拟建房屋不小于5m且不大于25m。
【例题·案例】【二建2017】
背景资料
某新建商用群体建设项目,地下二层,地上八层,现浇钢筋混凝土框架结构,桩筏基础,建筑面积88000㎡。某施工单位中标后组建项目部进场施工,在项目现场搭设了临时办公室,各类加工车间、库房、食堂和宿舍等临时设施;并根据场地实际情况,在现场临时设施区域内设置了环形消防通道、消火栓、消防供水池等消防设施。
【问题】
针对本项目生产区临时设施总面积情况,在生产区临时设施区域内还应增设哪些消防器材或设施?
【参考答案】
一般临时设施区,每l00m2配备两个10L的灭火器,大型临时设施总面积超过1200m2的,应备有消防专用的消防桶、消防锹、消防钩、盛水桶(池)、消防砂箱等器材设施。
【例题·案例】【2018】
背景资料
一新建工程,地下二层,地上二十层,高度70m,建筑面积40000㎡,标准层平面为40m×40m。项目部根据施工条件和需求、按照施工机械设备选择的经济性等原则,采用单位工程量成本比较法选择确定了塔吊型号。施工总承包单位根据项目部制定的安全技术措施、安全评价等安全管理内容提取了项目安全生产费用。

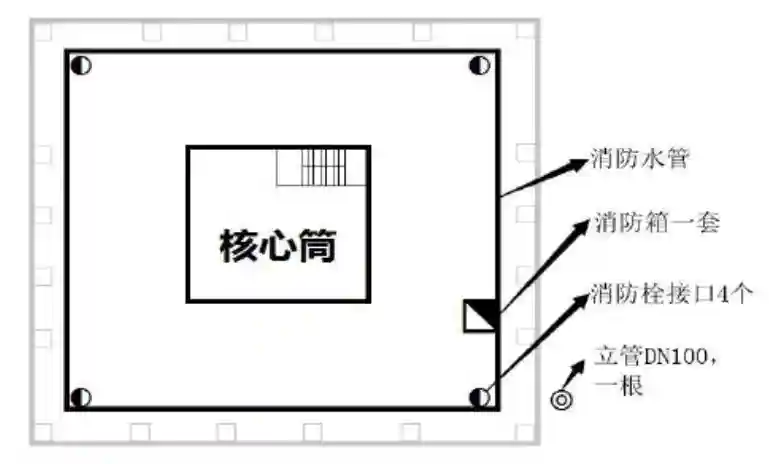

“在建工程施工防火技术方案”中,对已完成结构施工楼层的消防设施平面布置设计见下图。

图中立管设计参数为:消防用水量15L/s,水流速i=1.5m/s:消防箱包括消防水枪、水带与软管。
监理工程师按照《建筑工程施工现场消防安全技术规范》(GB50720-2011)提出了整改要求。
【问题】
指出图中的不妥之处,并说明理由。
【参考答案】
不妥之一:消防箱包括消防水枪、水带与软管。
理由:消防箱内缺少灭火器。
不妥之二:现场缺少灭火器。
理由:灭火器应设置在明显的位置,如房间出入口、通道、走廊、门厅及楼梯等部位。
不妥之三:消防栓放置位置不当。
理由:室外消火栓应沿消防车道或堆料场内交通道路的边缘设置。消防栓间距不应大于120m,距拟建房屋不应小于5m且不宜大于25m,距路边不宜大于2m。
不妥之四:消防设施不足
理由:大型临时设施总面积超过1200m2时,应配有专供消防用的太平桶、积水桶(池)、黄沙池,且周围不得堆放易燃物品。临时搭设的建筑物区域内每l00m2配备2只10L灭火器。
不妥之五:消防栓接口4个不妥;
理由:根据《建筑工程施工现场消防安全技术规范》5.3.12条规定,消火栓接口或软管接口的间距,多层建筑不应大于50m,高层建筑不应大于30m。
不妥之六:立管DN100,1根。

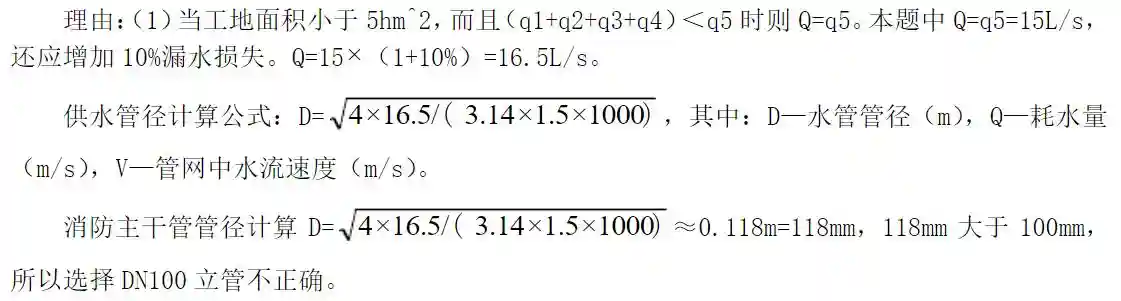

【考点】安全检查评分等级划分★★★
优良(等级)原则:分项检查评分表无零分,汇总表得分值应在80分及以上
合格(等级)原则:分项检查评分表无零分,汇总表得分值应在80分以下,70分及以上
不合格(等级)原则:①当汇总表得分值不足70分时;②当有一分项检查评分表得零分时。
【练习题】
【例题·案例节选】【二建2016】
公司按照《建筑施工安全检查标准》JGJ59对现场进行检查评分,汇总表总得分为85分,但施工机具分项检查评分表得零分。
【问题】
按照《建筑施工安全检查标准》JGJ59,确定该次安全检查评定等级,并说明理由。
【参考答案】
等级不合格
根据:(1)建筑施工安全检查评定的等级划分应符合下列规定:
1)优良:分项检查评分表无零分,汇总表得分值应在80分及以上。
2)合格:分项检查评分表无零分,汇总表得分值应在80分以下,70分及以上。
3)不合格:①当汇总表得分值不足70分时;②当有一分项检查评分表得零分时。
(2)当建筑施工安全检查评定的等级为不合格时,必须限期整改达到合格。
检查施工机具检查评分表得0分,根据施工安全评定等级第3点要求,当有一分项检查评分表得零分时,则评定等级为不合格。
【考点】建筑安装费用项目的构成★★★
按造价形成划分:
1分部分项工程费:
专业工程、分部分项工程
分部分项工程费=Σ(分部分项工程量×综合单价)
式中:综合单价包括人工费、材料费、施工机具使用费、企业管理费和利润以及一定范围的风险费用。
2措施项目费:
安全文明施工费(含环境保护费、文明施工费、安全施工费、临时设施费)、夜间施工增加费、二次搬运费、冬雨季施工增加费、已完工程及设备保护费、工程定位复测费、特殊地区施工增加费、大型机械设备进出场及安拆费、脚手架工程费
国家计量规范规定应予计量的措施项目,其计算公式为:
措施项目费=Σ(措施项目工程量×综合单价)

3其他项目费:
暂列金额、计日工、总承包服务费、暂估价
4规费:
社会保险费、住房公积金、工程排污费
5税金:
应计入建筑安装工程造价内的增值税及附加费
【例题·案例节选】【2017】
B施工单位中标了本工程施工标段,中标价为18060万元。部分费用如下:安全文明施工费340万元,其中按照施工计划2014年度安全文明施工费为226万元;夜间施工增加费22万元;特殊地区施工增加费36万元;大型机械进出场及安拆费86万元;脚手架费220万元,模板费用105万元;施工总包管理费54万元;暂列金额300万元。
【问题】
列式计算措施项目费、预付款各为多少万元?
【参考答案】
措施项目费=340+22+36+86+220+105=809万元
预付款:(18060-300)*10%=17760*10%=1776万元
【例题·案例节选】【2018】
某总包单位对该开发商社会信誉,偿债备付率、利息备付率等偿债能力及其他情况进行了尽职调查。中标后,双方依据《建设工程工程量清单计价规范》GB50500-2013,对工程量清单编制方法等强制性规定进行了确认,对工程造价进行了全面审核。最终确定有关费用如下:分部分项工程费82000.00万元,措施费20500.00万元,其他项目费12800.00万元,暂列金额8200.00万元,规费2470.00万元,税金3750.00万元。双方依据《建设工程施工合同(示范文本)》GF-2017-0201签订了工程施工总承包合同。
【问题】
计算本工程签约合同价(单位万元,保留2位小数)。
【参考答案】
本工程签约合同价=分部分项工程费+措施费+其他项目费+规费+税金=82000.00万元+20500.00万元+12800.00万元+2470.00万元+3750.00万元=121520.00万元。
【考点】综合单价计算★
①预算价=人工费+材料费+机械费;
②管理费=①×管理费费率;
③利润=(①+②)×利润率;
综合单价=①+②+③=(人工费+材料费+机械费)×(1+管理费费率)×(1+利润率)
【考点】招标工程报价浮动率★★
承包人报价浮动率L=(1-中标价/招标控制价)×100%
【例题·案例节选】【2016】
背景资料
某新建住宅楼工程,建筑面积43200m²,砖混结构,投资额25910万元。
建设单位自行编制了招标工程量清单等招标文件,其中部分条款内容为:程款按每月完成工程量的80%支付,保修金为总价的5%,招标控制价为25000万元。
某施工总承包单位按市场价格计算为25200万元,为确保中标最终以23500万元作为投标价,经公开招投标,该总承包单位中标,双方签订了工程施工总承包合同A,并上报建设行政主管部门。
内装修施工前,项目经理部发现建设单位提供的工程量清单中未包括一层公共区域楼地面面层子目,铺贴面积1200㎡。因招标工程量清单中没有类似子目,于是项目经理部按照市场价格信息重新组价,综合单价1200元/㎡。经现场专业监理工程师审核后上报建设单位。
【问题】
依据本合同原则计算一层公共区域楼地面面层的综合单价(单位:元/m2)及总价(单位:万元,保留小数点后两位)分别是多少?
【参考答案】
承包人报价浮动率L=(1一中标价/招标控制价)×100%=(1-23500/25000)=6%
所以一层公共区域楼地面面层的综合单价=1200×(1-L)=1200×(1-6%)=1128
所以一层公共区域楼地面面层的总价为:1200×1128=135.36万元。
【考点】预付款支付★★★
①预付款额度
工程备料款数额=合同造价×材料比重(%)/年度施工天数×材料储备天数
②预付款起扣点
起扣点=合同总价一(预付备料款/主要材料所占比重)
【练习题】
【例题·案例节选】【2015】
背景资料
某新建办公楼工程,建筑面积48000㎡,地下二层,地上六层,中庭高度为9m,钢筋混凝土框架结构。经公开招投标,总承包单位以31922.13万元中标,其中暂定金额1000万元。
双方根据《建设工程合同(示范文本)》(GF-2013-0201)签订了施工总承包合同,合同工期为2013年7月1日起至2015年5月30日止,并约定在项目开工前7天内支付工程预付款,预付比例为15%,从未完施工工程尚需的主要材料的价值相当于工程预付款数额时开始扣回,主要材料所占比重为65%。
自工程招标开始至工程竣工结算的过程中,发生了下列事件:
总承包单位于合同约定之日正式开工,截至2013年7月8日建设单位仍未支付工程预付款,于是总承包单位向建设单位提出如下索赔:购置钢筋资金占用费1.88万元、利润18.26万元、税金0.58万元,监理工程师签认情况属实。
【问题】
事件中,列式计算工程预付款、工程预付款起扣点(单位:万元,保留小数点后两位)。
【参考答案】
预付款=(中标价-暂定金额)×15%=(31922.13-1000)×15%=4638.32万元
起扣点=承包工程价款总额-(预付备料款/主要材料所占比重)=(31922.13-1000)-(4638.32/65%)=23786.25万元
【例题·案例节选】【2025】
背景资料
某施工单位通过竞标承建一工程项目,甲乙双方通过协商,对工程合同协议书(编号HT-XY-202509001),以及专用合同条款(编号HT-ZY-202509001)和通用合同条款(编号HT-TY-202509001)修改意见达成一致,签订了施工合同。确认包括投标函、中标通知书等合同文件按照《建设工程施工合同(示范文本)》(GF-2017-0201)规定的优先顺序进行解释。
施工合同中包含以下工程价款主要内容:
(1)工程中标价为5800万元,暂列金额为580万元,主要材料所占比重为60%;
(2)工程预付款为工程造价的20%;
(3)工程进度款逐月计算;
(4)工程质量保修金3%,在每月工程进度款中扣除,质保期满后返还。
工程1-5月份完成产值如表4:

【问题】
计算工程的预付款、起扣点是多少?分别计算3、4、5月份应付进度款、累计支付进度款是多少?(计算到小点后两位,单位:万元)
【参考解析】
(1)预付款为:(5800-580)×20%=1044.00(万元)。
起扣点为:(5800-580)-1044/60%=3480.00(万元)。
(2)3月份支付的工程款750×(1-3%)=727.50(万元)。
4月份应当支付的工程款1000×(1-3%)=970.00(万元)。
5月份累计完成工程的工程款为:180+500+750+1000+1400=3830万元>起扣点3480万元
因此5月既扣除质保金,还应当扣回付款。
则5月份应当支付的工程款为:1400-1400×3%-(3830-3480)×60%=1400-42-210=1148.00(万元)。
3、4、5三个月累计支付工程款为:727.5+970+1148=2845.50(万元)
1~5月份累计支付进度款为:(180+500)×97%+2845.50=3505.10(万元)。

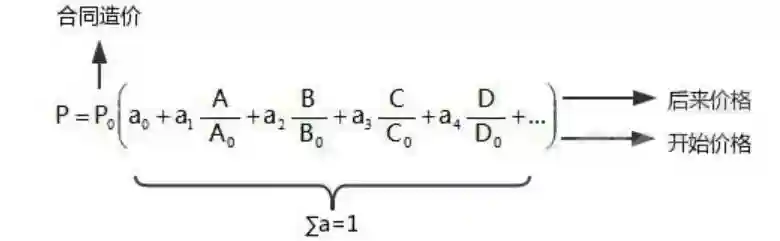

【考点】竣工调值公式法★

【练习题】
【例题·案例节选】【2013】
背景资料
某新建图书馆工程,采用公开招标的方式,确定某施工单位中标。双方按《建设工程施工合同(示范文本)》(GF-2013-0201)签订了施工总承包合同。合同约定总造价14250万元,预付备料款2800万元,每月底按月支付施工进度款。竣工结算时,结算价款按调值公式法进行调整。在招标和施工过程中,发生了如下事件:

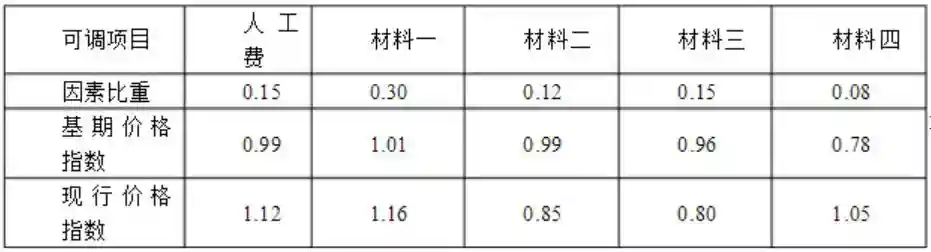

事件:合同中约定,根据人工费和四项主要材料的价格指数对总造价按调值公式法进行调整。各调值因素的比重、基准和现行价格指数如下表:

【问题】
事件中,列式计算经调整后的实际结算价款应为多少万元?(精确到小数点后2位)
【参考答案】
事件,经调整后的实际结算价款应为:

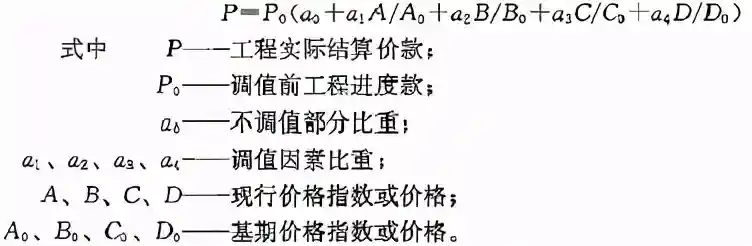

=14250×(0.2+0.15×1.12/0.99+0.30×1.16/1.01+0.12×0.85/0.99+0.15×0.80/0.96+0.08×1.05/0.78)=14962.13万元
【考点】价值工程成本控制原理★★
价值工程公式:价值系数V=功能系数F/成本系数C
【案例】(2018)
背景资料
某开发商拟建一城市综合体项目,预计总投资十五亿元。发包方式采用施工总承包,施工单位承担部分垫资,按月度实际完成工作量的75%支付工程款,工程质量为合格,保修金为3%,合同总工期为32个月。
项目部对基坑围护提出了三个方案:A方案成本为8750.00万元,功能系数为0.33:B方案成本为8640.00万元,功能系数为0.35;C方案成本为8525.00万元,功能系数为0.32.最终运用价值工程方法确定了实施方案。
【问题】
4.列式计算三个基坑维护方案的成本系数、价值系数(保留小数点后三位),并确定选择哪个方案。
【参考答案】
4.A方案成本系数C=8750.00/(8750.00+8640.00+8525.00)=0.338,功能系数F=0.33,根据价值工程原理,价值系数V=功能系数F/成本系数C,则A方案的价值系数V=F/C=0.33/0.338=0.976。
B方案成本系数C=8640.00/(8750.00+8640.00+8525.00)=0.333,功能系数F=0.35,根据价值工程原理,价值系数V=功能系数F/成本系数C,则B方案的价值系数V=F/C=0.35/0.333=1.051。
C成本系数C=8525.00/(8750.00+8640.00+8525.00)=0.329,功能系数F=0.32,根据价值工程原理,价值系数V=功能系数F/成本系数C,则C方案的价值系数V=F/C=0.32/0.329=0.973。
最终运用价值工程方法确定实施方案B。
【考点】材料采购方案★★
【真题分布数据统计】(2015案例)
①材料采购方案的计算
F=Q/2×P×A+S/Q×C
式中
F——采购费和储存费之和;
Q——每次采购量;
P——采购单价;
A——仓库储存费率;
S——总采购量;
C——每次采购费。
②最优采购批量的计算

【练习题】
【例题·案例节选】【2015】
背景资料
某新建办公楼工程,建筑面积48000㎡,地下二层,地上六层,中庭高度为9m,钢筋混凝土框架结构。经公开招投标,总承包单位以31922.13万元中标,其中暂定金额1000万元。
双方根据《建设工程合同(示范文本)》(GF-2013-0201)签订了施工总承包合同,合同工期为2013年7月1日起至2015年5月30日止,并约定在项目开工前7天内支付工程预付款,预付比例为15%,从未完施工工程尚需的主要材料的价值相当于工程预付款数额时开始扣回,主要材料所占比重为65%。
自工程招标开始至工程竣工结算的过程中,发生了下列事件:
事件:项目实行资金预算管理,并编制了工程项目现金流量表。其中2013年度需要采购钢筋总量为1800t,按照工程款收支情况,提出了两种采购方案:
方案一:以一个月为单位采购周期,一次采购费用为320元,钢筋单价为3500元/t,仓库月储存费率为4‰。
方案二:以二个月为单位采购周期,一次采购费用为330元,钢筋单价为3450元/t,仓库月储存费率为3‰。
【问题】
事件中,列式计算采购费用和储存费用之和,并确定总承包单位应选择哪种采购方案?
【参考答案】
方案一:
F=Q/2×P×A+S/Q×C=1/2×1800/6×3500×4‰×6+6×320=14520元
方案二:
F=Q/2×P×A+S/Q×C=1/2×1800/3×3450×3‰×6+3×330=19620元
在进行材料采购时,应进行方案优选,选择采购费和储存费之和最低的方案,故选择方案一。

【考点】ABC分类法★★
根据库存材料的占用资金大小和品种数量之间的关系,把材料分为ABC三类(见表1A420162-1),找出重点管理材料的一种方法。

【例题·案例节选】【2014】
某办公楼工程,地下二层,地上十层,总建筑面积27000m2,现浇钢筋混凝土框架结构,建设单位与施工总承包单位签订了施工总承包合同,双方约定工期为20个月,建设单位供应部分主要材料。
在合同履行过程中,发生了下列事件。
事件:施工总承包单位根据材料清单采购了一批装修材料,经计算分析,各种材料价款占该批材料价款及累计百分比如下表所示。
各种装饰装修材料占该批材料价款的累计百分比一览表

【问题】
事件中,根据“ABC分类法”,分别指出重点管理材料名称(A类材料)和次要管理材料名称(B类材料)。
【参考答案】
重点管理材料名称(A类材料):实木门窗、铝合金窗、细木工板、瓷砖
次要管理材料名称(B类材料):实木地板、白水泥
【考点】劳动力配置的计算★★
【例题·案例节选】【2013】
背景资料
事件:基于安全考虑,建设单位要求仍按原合同约定时间完成底板施工,为此施工单位采取调整劳动力计划,增加劳动力等措施,在15天内完成了2700吨钢筋制作(工效为4.5吨/人·工作日)
【问题】
计算事件中钢筋制作的劳动力投入量,编制劳动力需求计划时,需要考虑哪些参数?
【参考答案】
劳动力投入量:2700/(15×4.5)=40人
编制劳动力需要量计划时,需要考虑:工程量、劳动力投入量、持续时间、班次、劳动效率、每班工作时间
【考点】室内环境污染物★★★

【例题·案例节选】【2013】

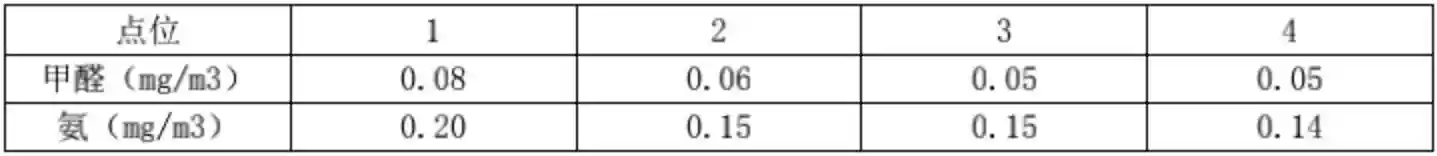

事件:工程验收前,相关单位对一间240m2的公共教室选取4个检测点,进行了室内环境污染物浓度的检测,其中两个主要指标的检测数据如下:

【问题】

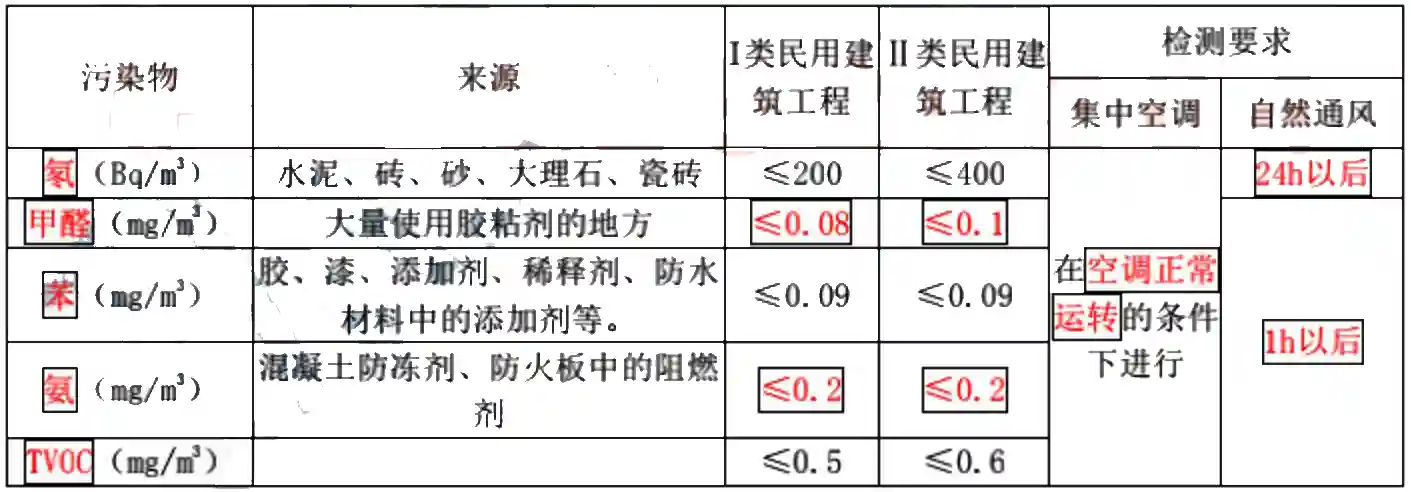

事件中,该房间检测点的选取数量是否合理?说明理由。该房间两个主要指标的报告检测值为多少?分别判断该两项检测指标是否合格?
【参考答案】
选取点数合理,房屋建筑面积≥100,<500平方米时,检测点数不少于3处。
甲醛:(0.08+0.06+0.05+0.05)/4=0.06;氨:(0.2+0.15+0.15+0.14)/4=0.16
学校教室属于Ⅰ类建筑。甲醛浓度应该≤0.08,氨浓度应该≤0.2,所以这两项检测指标合格。

今天关于「建造师」《建筑工程管理与实务》计算专题(文整理/cc)就分享到这里,如果你有疑惑欢迎在留言交流互动。
